大桐作業所
……………………………………………………………………………………………………………………
工事近況

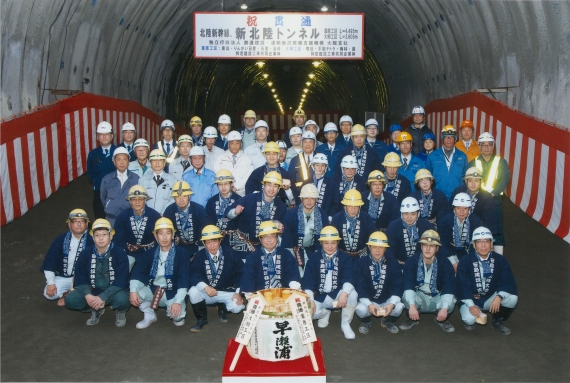

2019. 11. 27 貫通式が執り行われました(写真№1,2,3)
今後、工事完成に向けて安全施工にて工事を進めてまいります。
2017. 9. 28 現在の進捗状況です(写真№4,5,6)
本坑3,605mの内、掘削完了が2,100.2mで残り1,504.8mとなっています
……………………………………………………………………………………………………………………
工事概要
本工事は、北陸新幹線(金沢~敦賀間)の新北陸トンネル(約20km)の内、延長 L=3,605mのトンネル工事です。
工事名 | 北陸新幹線、新北陸トンネル(大桐) |
---|---|
発注者 | 独立行政法人 鉄道建設・運輸施設整備支援機構 大阪支社 |
元請業者 | 熊谷・不動テトラ・梅林・轟JV |
所在地 | 福井県南条郡南越前町 |
延長 | 3,605m |
工事内容 | トンネル[斜坑] (NATM) 全断面掘削発破工法 掘削工 ・・・・・・・・・ 485m トンネル[本坑] (NATM) (補助ベンチ付き全断面掘削工法) (連続ベルコンシステムによるズリ搬出方式) 掘削工 ・・・・・・・・・ 3,605m 覆工 ・・・・・・・・ 3,605m インバート工 ・・・・ 3,605m |
